信息未审核或下架中,当前页面为预览效果,仅管理员可见
瑞金9个重点项目最新进展!
转载
瑞金网-刘于 2019/10/14 08:31:41 发布
IP属地:未知
来源:瑞金攻坚
作者:瑞金网
438770 阅读
0 评论
0 点赞
9个重点项目进展如何?
一起来了解一下吧!
↓↓↓
酒店客房正在进行墙面贴砖、墙面基层、吊顶封板、木饰面安装等施工;主楼外架已全部拆除,四层办公区正在进行天花封板、过道贴砖;地下室北面以东部分做防水卷材;酒店南面广场混凝土的浇筑施工任务已完成,西广场正在进行填土整平、预埋消防管道;酒店电梯已全部安装完毕;幕墙正在进行电梯口玻璃安装和立柱横梁喷漆施工。下一步将加配人手,加快施工进度,完成酒店广场填土、外墙油漆、幕墙玻璃、13-16层大理石安装、4层房间封石膏板、9-12层木饰面衣柜安装。

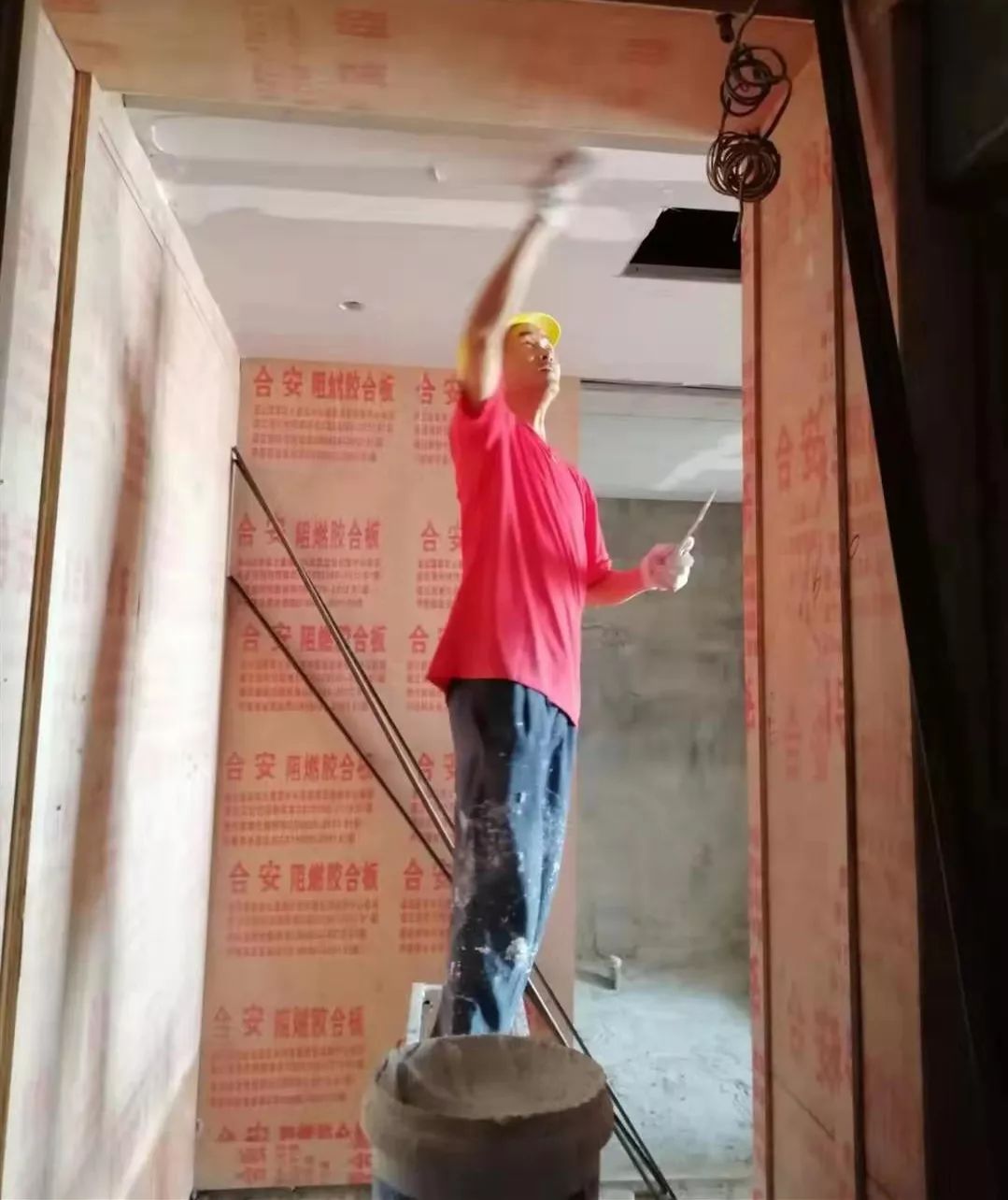

▲客房天花披灰

目前,项目房建部分主体工程已完成,正在实施内外装修和水电安装。其它工程也正在紧张有序快速推进:各功能房屋顶盖瓦完成约60%,内外墙批腻子、涂料完成约75%,正在进行避雷设施安装;正在开展场内路基、绿化带土地平整和各挡土墙石砌;停车场已完成部分水泥浇捣;人工湖岸正在进行水泥压顶,安装护栏和培植绿化土;湖底游乐平台正在进行石子垫平、土石清理和预埋通水管;看台已完成挡土墙浇捣;正在进行背景墙挂砖。下一步,业主倒排工期,认真组织,加快施工,快速推进房屋内外装修、场内道路水沟和绿化建设、人工湖景观打造等工作,预计所有工程将在今年11月底前全面完成,确保项目元旦顺利实现开业。
▲游客中心盖瓦
体育中心体育场项目主体结构工程已全面完工,正进行施工现场建筑垃圾清理外运、各部位花岗岩铺贴收尾、场馆内卫生打扫、园林景观绿化区域土方换填等工作。▲园林景观绿化区域回填土整理

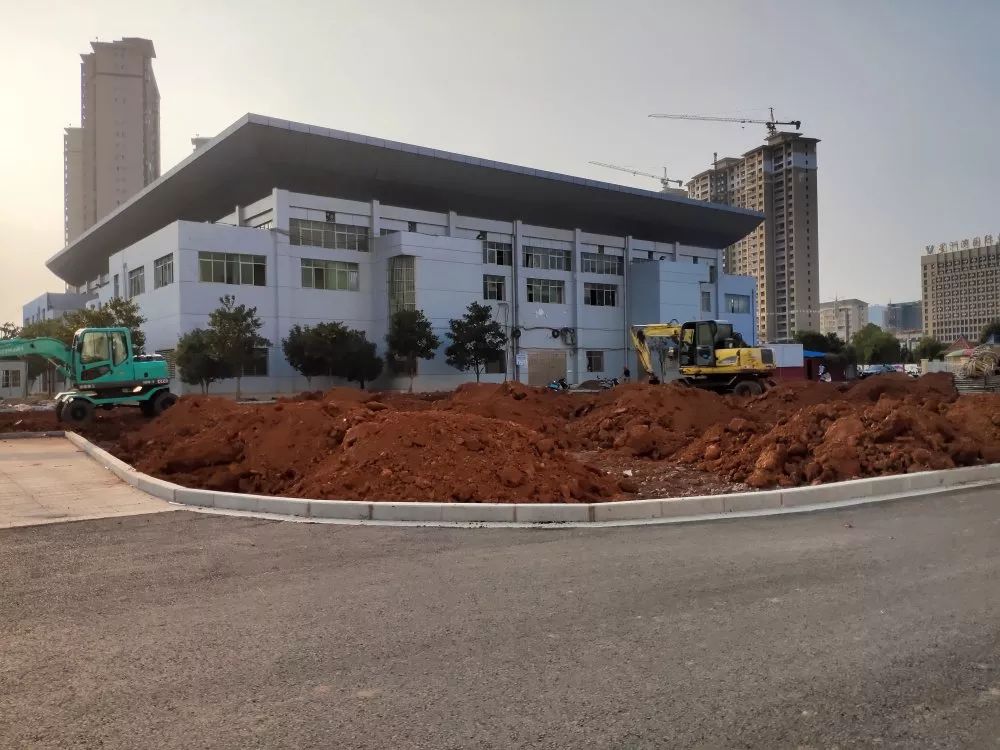

目前,1#四层楼板浇筑完成、安装屋面梁板模、砌筑一层墙体;2#基础梁浇筑完成、基础回填;3#四层墙体砌筑完成、楼层清理材料;4#三层楼板模板安装完成、绑扎梁钢筋;5#四层墙体砌筑完成、外墙粉刷、清理楼层材料;6#二层楼板浇筑完成、安装三层模板;7#绑扎基础梁、挡土墙钢筋;8#绑扎立柱钢筋、安装二层模板;9#主楼开挖基础梁、集水坑、绑扎裙楼基础梁钢筋。▲项目施工现场

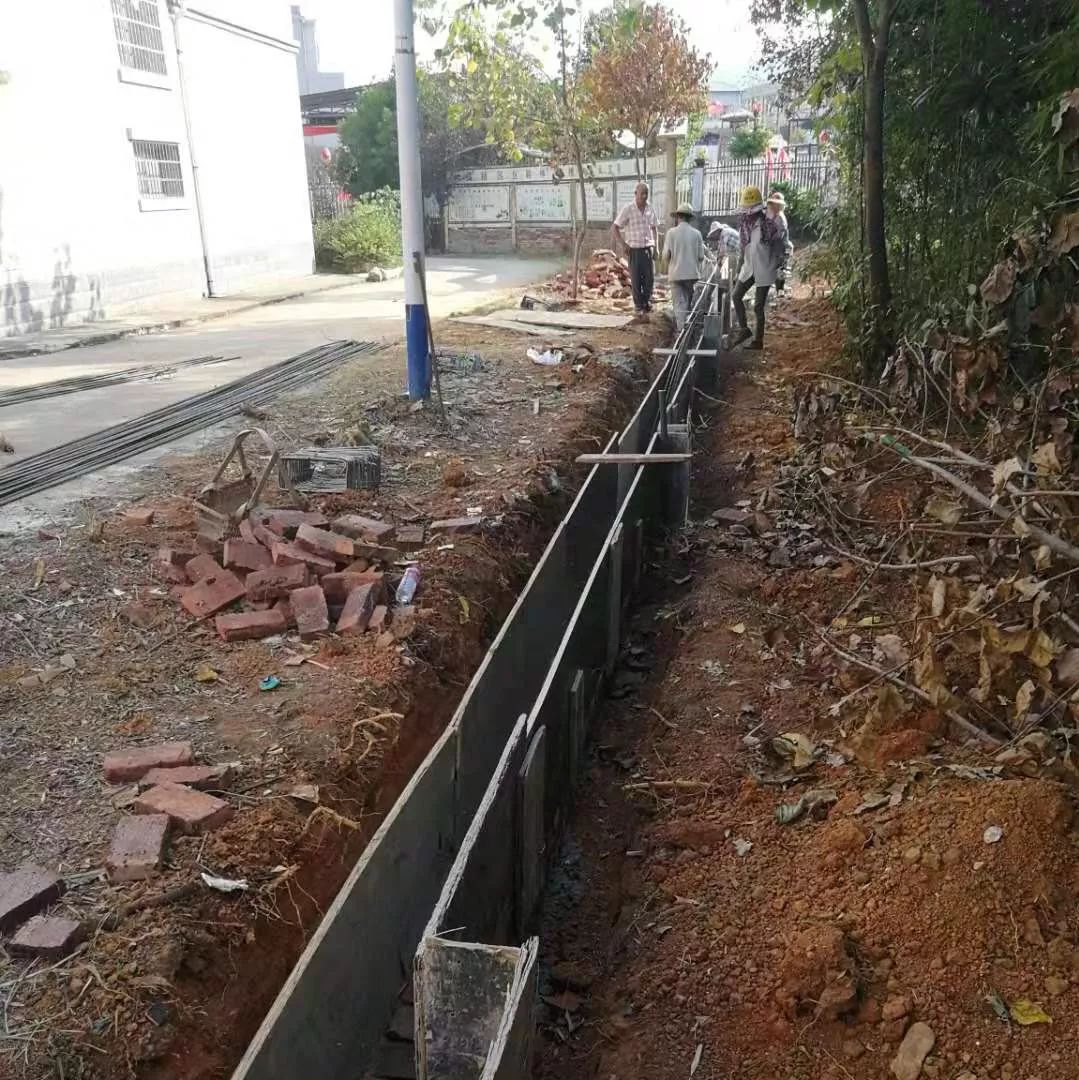

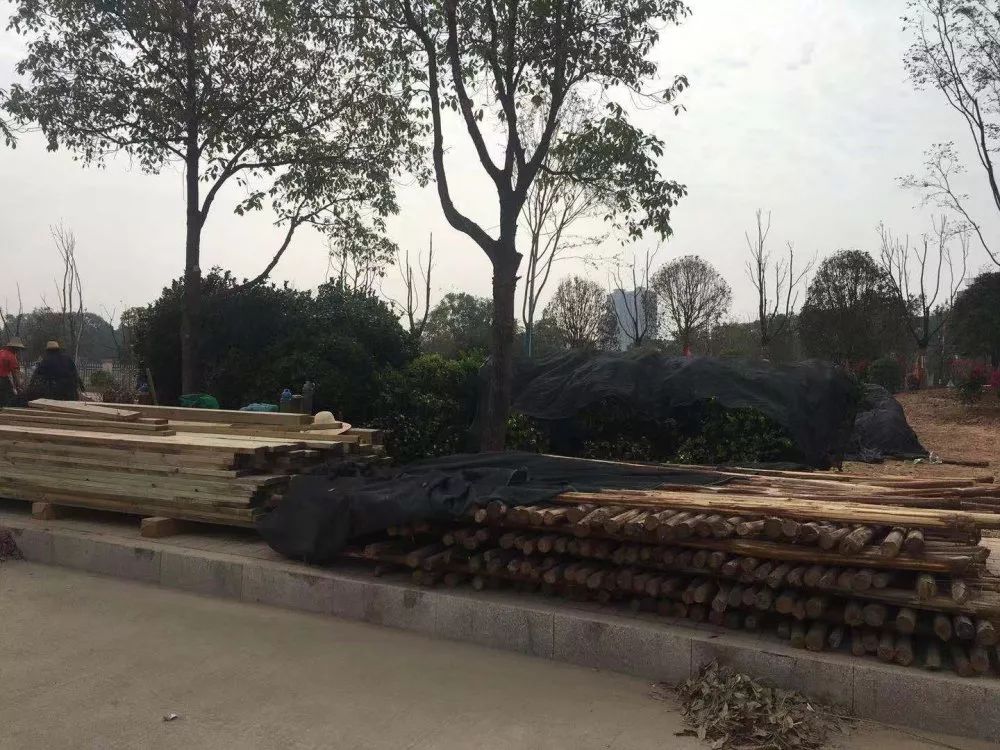

沙洲坝示范镇建设项目现已开工的有18个项目,目前红井步行街道路改造项目及红井步行街及官山路两侧房屋立面改造项目正在进行房屋立面整治项目钢架搭设和墙面破除;饮水思源广场已完成80%工程量;军民渔水情广场已完成50%工程量;苏维埃广场完成65%工程量;幸福花海项目水上乐园完成工程量90%,恐龙园完成工程量75%;卫生院、小学周边路网工程已基本完工;沙洲坝示范镇沙西路道路工程(官山路至金龙大道路段)已完成碎石层铺设70%;官山路路面提升工程已基本完工;红源路扩宽改造工程(二苏大至红色实景演艺道路含金龙大道段)完成搭板混凝土,完成桥面铺装混凝土;红源路人行道提升工程(二苏大至红色实景道路含金龙大道段)已完成破碎水泥地面,平整绿化地形;交管大队至贵宾通道(沙九路路段)道路工程砌路沿石,铺贴陶土砖,挖广场基础;农贸市场正在填埋土方;红井步行街边绿地提升(镇政府大门对面)项目基本完工;新建圣世顿国际酒店(大布写字楼)完成工程量的60%。▲思源广场苗木花卉种植
规划馆、图书馆:基础施工完成,主体结构完成,二次砌体结构完成,给排水施工完成,电气施工完成55%,暖通施工完成,消防施工完成,亮化工程完成,幕墙施工完成99%,金属屋面施工完成97%。电视演播厅:基础施工完成,主体结构完成,二次砌体结构完成,给排水施工完成,电气施工完成55%,暖通施工完成97%,消防施工完成97%,亮化工程完成,幕墙施工完成97%,金属屋面施工完成92%。文化馆:基础施工完成,主体结构完成,二次砌体结构完成,给排水施工完成,电气施工完成55%,暖通施工完成96%,消防施工完成96%,亮化工程完成87%,幕墙施工完成96%,金属屋面施工完成91%。科技馆:基础施工完成,主体结构完成,二次砌体结构完成,给排水施工完成96%,电气施工完成50%,暖通施工完成96%,消防施工完成96%,亮化工程完成90%,幕墙施工完成96.5%,金属屋面施工完成98%。博物馆:基础施工完成,主体结构完成,二次砌体结构完成,给排水施工完成96%,电气施工完成50%,暖通施工完成96%,消防施工完成95.8%,亮化工程完成85.6%,幕墙施工完成96%,金属屋面施工完成92%。影剧院:基础施工完成,主体结构完成,二次砌体结构完成,给排水施工完成86%,电气施工完成48.5%,暖通施工完成81.5%,消防施工完成81.5%,亮化工程完成70%,幕墙施工完成96.5%,金属屋面施工完成92%。景观工程:土方工程完成70%,景观构筑物完成80%,给排水施工完成46%,铺装以下结构完成61%,绿化工程完成10%。▲文化馆金属屋面穿孔板施工

钟罩炉基坑基本完成,目前正在做护栏;薄带清洗池基坑基本完成;厚带清洗池基坑已完成砖模,正在做防水;水平连铸基坑正在做砖模;厚带清洗池基坑正在开挖;行车设备正在安装调试;精扎机基坑A完成砖模,剪力墙下半部份混凝土浇筑完成。
▲项目施工现场

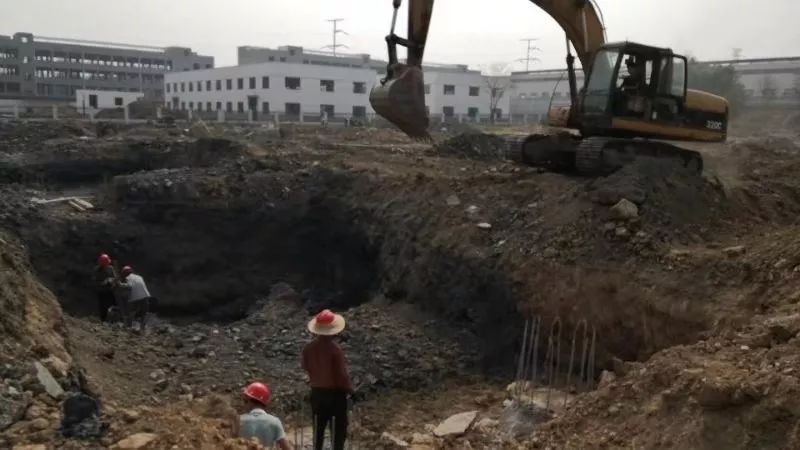

已完成桩基小应变检测。正进行桩基抽芯检测、桩基静载检测、制作厂房基础承台钢筋和破桩头等。下一步浇捣厂房承台垫层。▲项目施工现场
为迎接红博会接待活动,项目大门改造装饰完毕,红军广场绿化更换完成,完善项目党建宣传栏,更换项目内文化标语,新建红军野营长廊,进行区内环境整治等;项目内硬化场地及道路改沥青已进场施工,现已开始铺设沥青路面;项目北侧鱼塘已砌好透视围墙,下一步由市住建局开展黑臭水体整治;电力公司完成项目大门口架空电力线下地改造;二期钢架厂房外立面改造设计方案已确定,下一步进场施工。▲项目施工现场
