9个重点项目进展如何?
一起来了解一下吧!
↓↓↓
荣誉国际酒店
屋顶防水累计完成80%;客房铺设地砖累计完成70%;宴会厅吊顶累计完成70%;宴会厅坪面累计完成80%;kTV精装累计完成90%;室外配套累计完成30%。

▲客房吊顶封板
红色实景演艺
红色实景演艺项目完成主体工程建设和外墙水泥粉刷,正在实施内墙粉刷、外墙油漆、房屋盖瓦及附属设施项目等。

▲员工餐厅外墙粉刷油漆
体育中心体育场
室内所有场地设施设备、装饰装修已全面实施完成;户外市政道路、运动场及相关附属设置正在组织收尾,计划在本月25日前完成工程收尾工作,并同步组织实施室内卫生清扫。

▲铺贴东台阶花岗岩
智能终端产业园
5#厂房已经封顶,现正进行墙体砌筑和内墙粉刷;3#厂房已经完成整体屋面模板安装,现正在进行墙体砌筑和粉刷,预计在9月22日前完成封顶;1#厂房已完成二层楼板浇筑,预计在10月15日前完成封顶;2#、4#、6# 及7#宿舍楼、8#食堂也全面有序进行施工,预计也将在11月15前完成全部厂房的主体结构封顶。12月底前完成整体配套设施建设。
▲6#施工现场
沙洲坝示范镇
洁源乡村旅游项目,投资主体正在进行游客接待中心、花卉园土地平整及观光便道等基础建设;红井步行街道路和外立面改造项目施工方单位已进场施工,搭钢架;卫生院、小学周边路网工程,已完成污水井盖浇筑、路基清理、碎石垫层,近期开始铺设沥青;沙西路道路工程已完成了对各路段的雨水槽开挖、管道安装、污水井、雨水井安装。

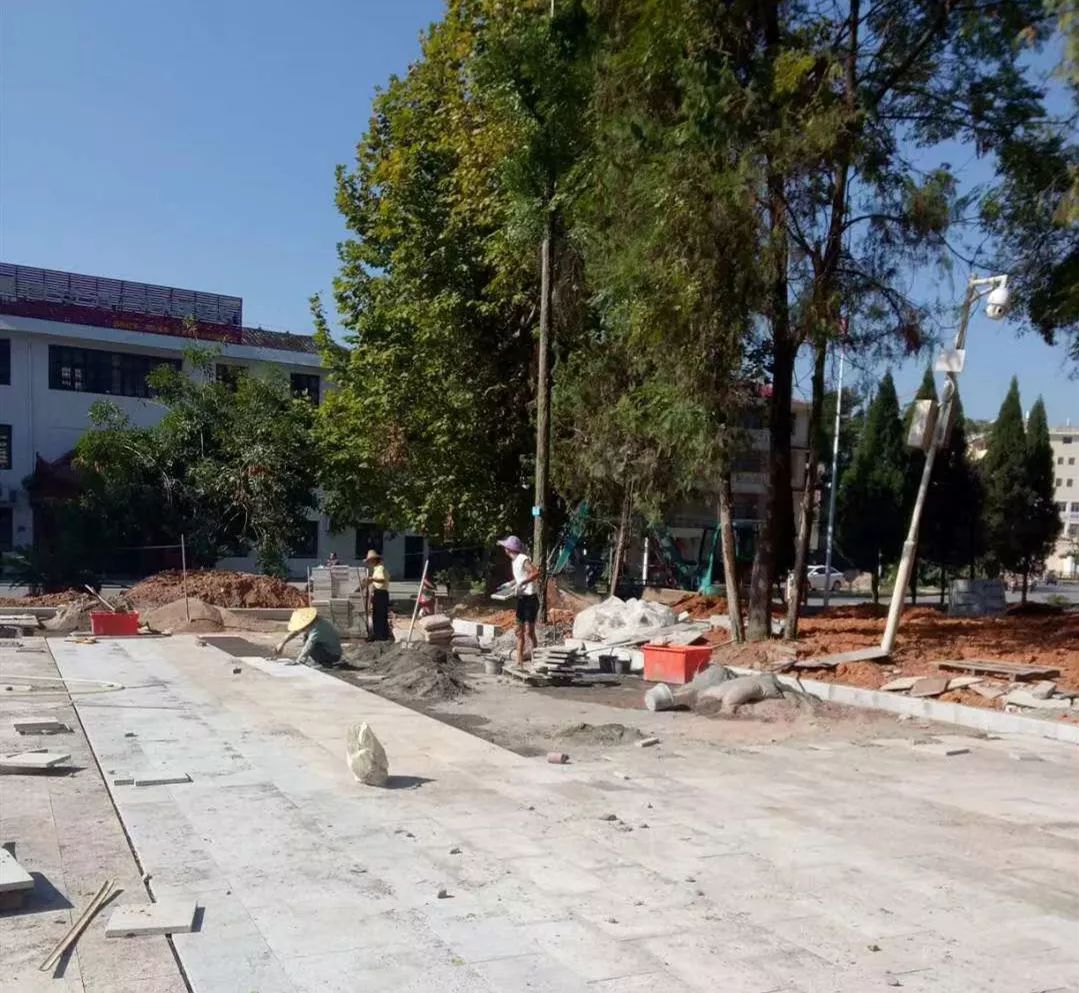

▲苏维埃广场平整绿化土地,铺贴花岗岩
文化艺术中心
规划馆、图书馆幕墙、亮化完成安装并拆除脚手架,金属屋面完成80%;文化馆、电视演播厅幕墙、亮化基本完成(幕墙收尾及打胶计划22号完成并拆除脚手架),金属屋面完成70%;科技馆、博物馆幕墙完成80%,计划25号完成安装及亮化安装并拆除脚手架;影剧院幕墙完成90%,正在进行幕墙收尾及亮化安装,计划月底拆除脚手架。安装工程基本完成管线安装,待设备月底进场。市政广场全面完成景观池、绿化造型、管网预埋等工作。

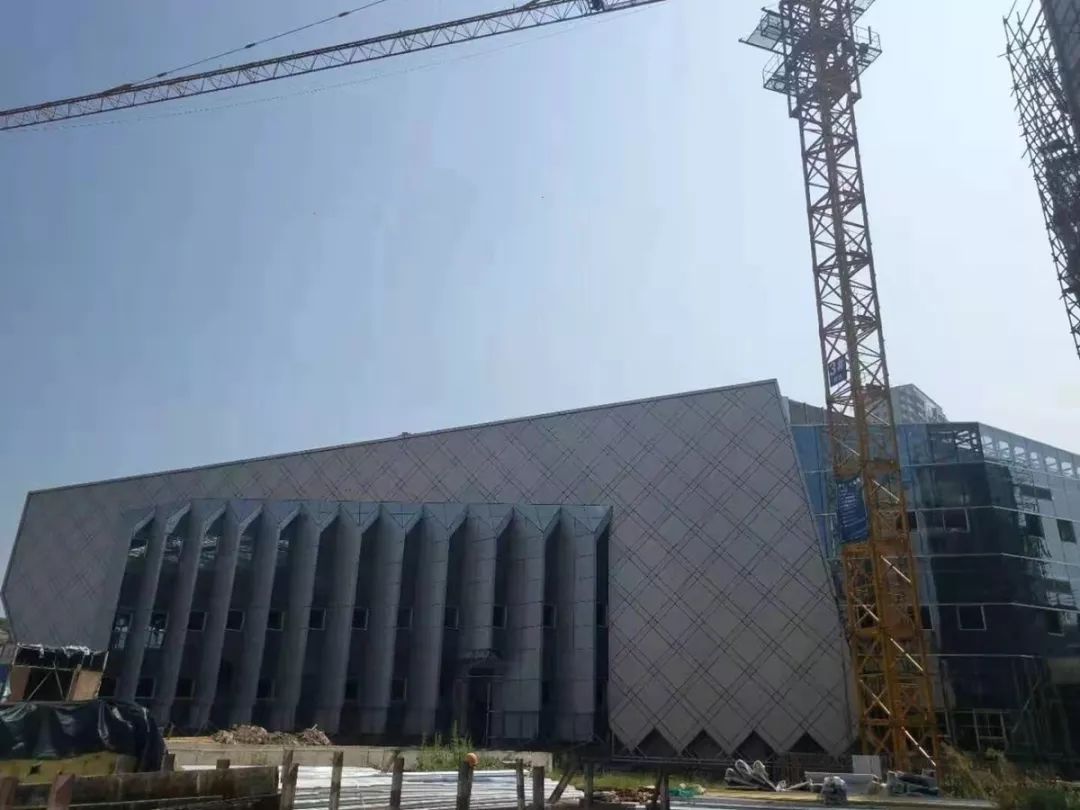

▲图书馆外架全面拆除
年产3万吨铜箔铜带生产项目
钟罩炉四周剪力墙体已完成浇筑混凝土;薄带清洗池基础已浇筑混凝土;冷轧机精轧A段防水层已完成,继续砖模,B主基础开挖到位,继续砖模。
▲冷轧机基础坑砖模
年产1000万套高档纺织服装项目

全部桩头完成清理,已开始进行破桩头,截止今日已破37个桩头。

▲破桩现场
红源记忆教育培训基地
基地大门、大厅瑞金特色商品展示区等正在施工。另外,该培训基地已开始试营业。
