瑞金将在城区河上新建经八桥!

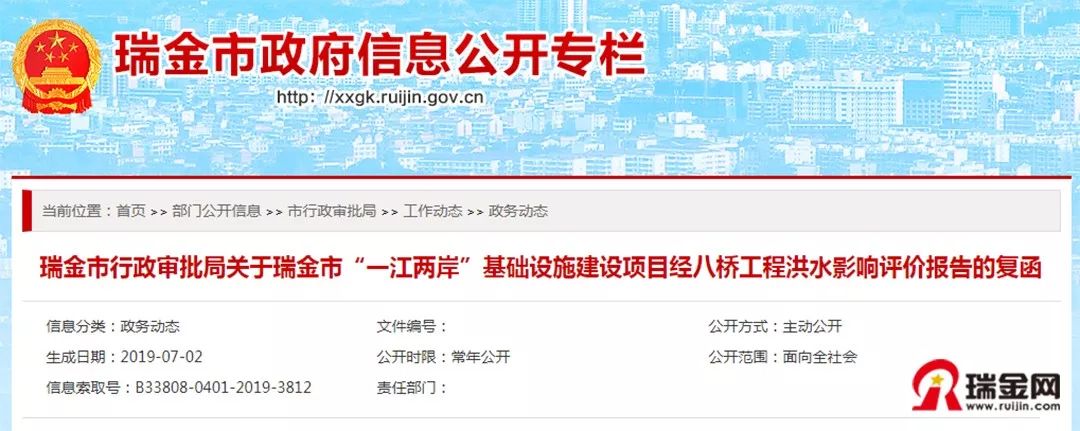

转载 瑞金网-刘2019/07/03 08:57:04 发布 IP属地:未知 来源:瑞金网综合瑞金市人民政府网 作者:瑞金网 446762 阅读 0 评论 0 点赞

近日,瑞金网小编从瑞金市人民政府网了解到,瑞金市行政审批局发布了《关于瑞金市“一江两岸”基础设施建设项目经八桥工程洪水影响评价报告的复函》。据该函件获悉,瑞金将在象湖镇南岗村古城河上建设经八路经八桥工程

瑞金市行政审批局

关于瑞金市“一江两岸”基础设施建设项目

经八桥工程洪水影响评价报告的复函

瑞市行审农字〔2019〕25号


瑞金市红都市政工程管理有限公司:


你公司报来的《瑞金市“一江两岸”基础设施建设项目经八桥防洪评价报告》等申请材料收悉。2019年5月14日,我局组织召开了《瑞金市“一江两岸”基础设施建设项目经八桥防洪评价报告》(以下简称为《评价报告》)专家评审会。会后报告编制单位对防洪评价报告进行了修改,于2019年5月31 日将修改报告经你公司审核后上报我局。依据《中华人民共和国防洪法》、《中华人民共和国河道管理条例》等有关法律法规的规定,现将该工程洪水影响评价的审批意见函复如下:


一、同意你公司在瑞金市象湖镇南岗村古城河上建设经八路经八桥工程。


二、同意瑞金市“一江两岸”基础设施建设项目经八桥工程拟建工程建设方案。


拟建大桥采用简支转结构连续预应力砼小箱梁方案,全长66m,桥宽31m,桥跨布置为3×20m,梁底最低高程为195.201m。沿河布置4排桥墩(编号为0号~3号),其中有2排桥墩(编号为1号~2号)位于河槽中,桥位断面与河道主流方向调整为基本正交。防洪标准采用50年一遇满足防洪标准相关要求,但应确保桥梁结构在100年一遇洪水频率下的安全。


 三、你公司应认真落实《评价报告》提出的消除或减轻洪水影响的措施及建议,督促设计单位根据相关计算成果及专家评审意见,复核并完善好桥梁初步设计和施工图设计。


四、你公司应重视河道保护,严禁向河道内倾倒弃土弃渣,工程完工后或主汛期要及时对河道管理范围内的废渣废料及一切有碍行洪的临时工程设施进行彻底清除,确保河道行洪通畅。


五、你公司应对拟建工程上下游一定范围内的岸坡进行必要的防护处理,以确保岸坡和大桥安全。


六、拟建工程开工前,施工单位要按规定将施工文件和施工安排报你公司审核。请你公司按涉河建设项目监管要求,协调组织市水利局负责监督拟建工程涉水项目施工放样、施工单位监督管理、参与验收等。要督促施工单位编制施工期防汛应急预案,并报市防汛指挥机构备案。


七、工程建设及运行期间,要妥善维护好堤防、护岸等水利工程设施,如有损毁要及时按原标准予以恢复;承担所占用岸线范围内的防汛任务,服从防汛指挥机构统一指挥调度。


八、本复函有效期为三年,自签发之日起计算。期满后,若该工程未开工建设,本复函自行失效,需延续有效期的,你公司在有效期届满三十日前提出延续申请。工程建设过程中涉河建设方案有较大变更的,应按规定重新办理审批手续。


瑞金市行政审批局

2019 年7月2日
