7月26日至30日
市委六大主攻方向办组织人员
深入有关单位及项目一线
对瑞金机场、瑞金干部学院等
5个项目
进行了现场督查
督查情况如何?
一起来看看吧

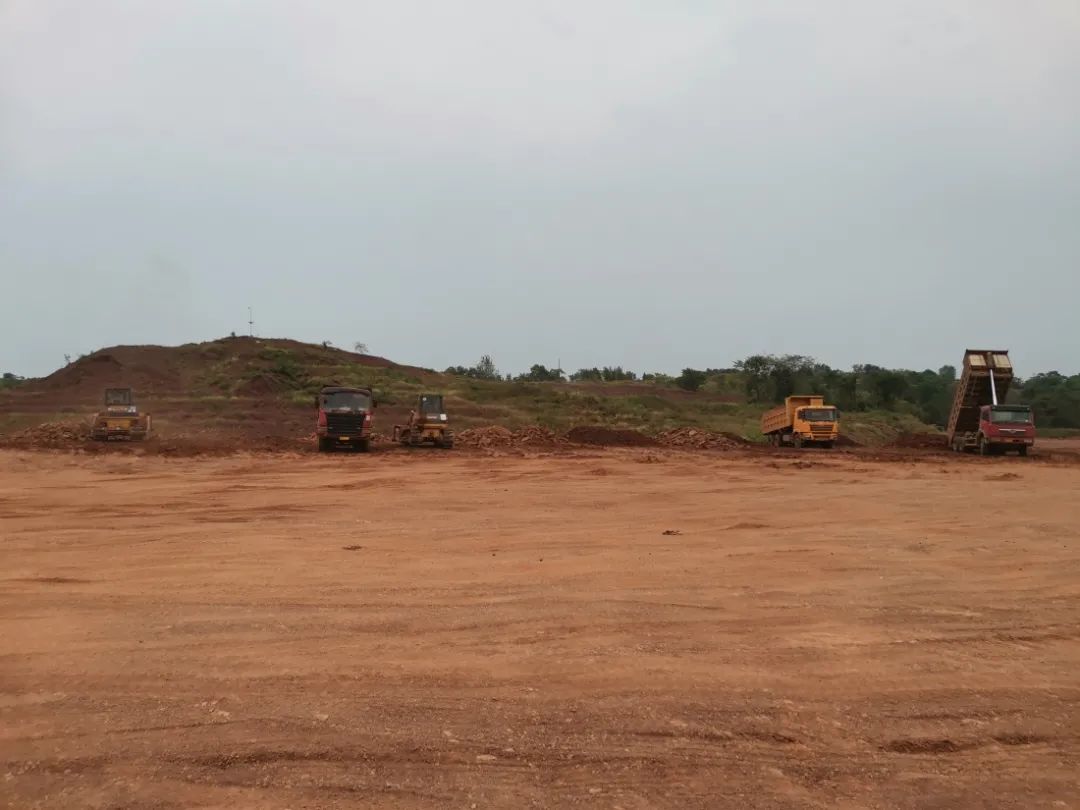

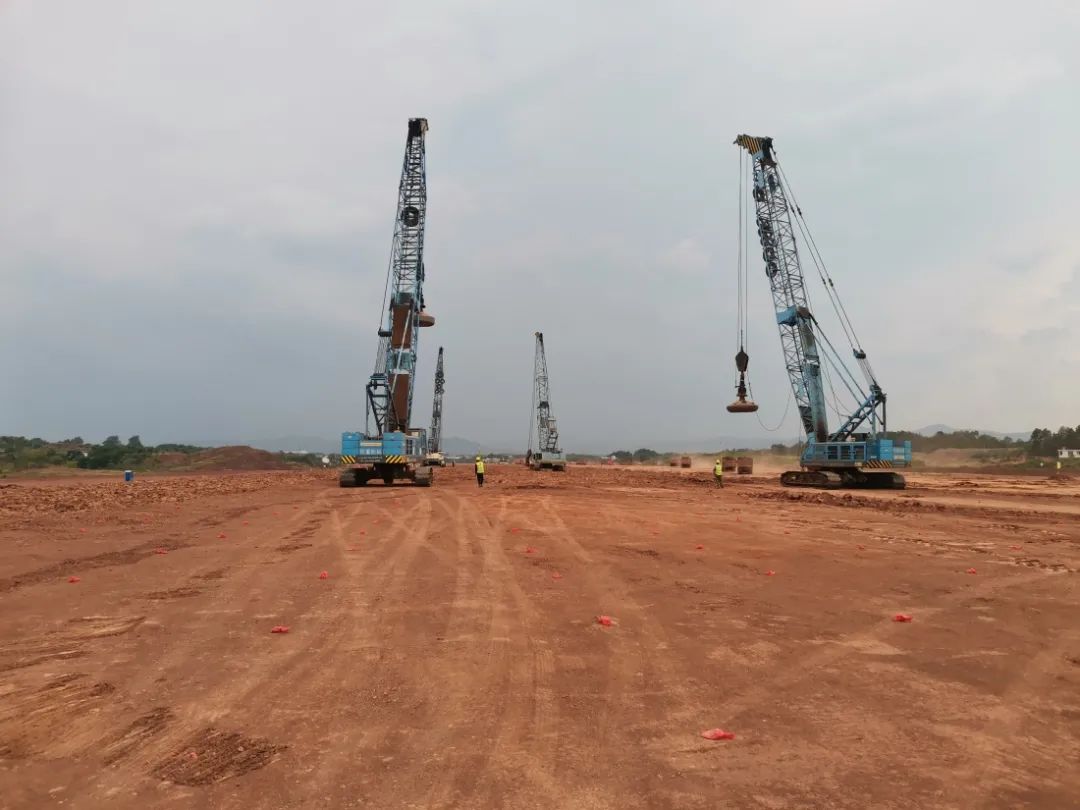

瑞金机场
01
项目进展
飞行区挖土石方工程累计完成381.72万方,完成86.45%;回填方工程累计完成366.45万方,完成81.4%;强夯作业已累计完成805.44万方,完成49.26%。非民航专业工程施工图设计已完成,正在开展施工图审查、工程量清单编制等工作。
02
存在问题
1.红线范围内航站区位置6.5亩用地未报批。(责任单位:自然资源局)
2.用地范围内还有房屋、塑料厂和9亩脐橙未征迁。(责任单位:叶坪镇)
3.横岭小学积水段渠道开挖未完成。(责任单位:乡村振兴公司)
4.黄柏乡鲍坊村太塘小组穿过机场灯光带的路面未征收。(责任单位:黄柏乡、征收办)

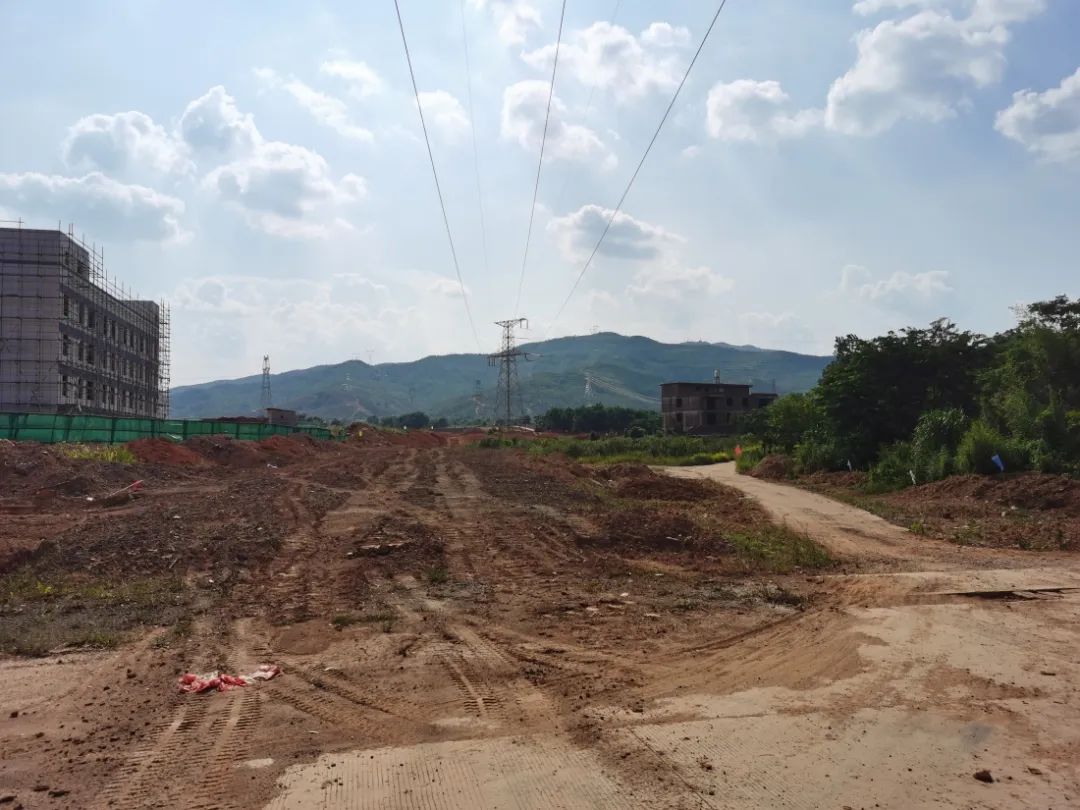

济民可信
01
项目进展
一标段:库房外墙漆已完成,贴砖完成90%,吊顶完成50%;质检楼外墙漆完成90%,贴砖完成80%;食堂、宿舍外墙漆完成90%。
二标段:综合制剂车间土方开挖、基础承台、短柱已完成,16-18轴地梁钢筋绑扎已完成,土方回填完成90%;前提取处理车间承台已完成;酒剂车间开挖、基础承台、短柱浇筑及土方回填已完成;动力中心土方开挖已完成;标准厂房3土方开挖完成2.5米。
02
存在问题
1. 九堡中路红线内油茶未征收,影响道路施工;
2. 二标段地块有50亩油茶未签协议(苗木已清理)影响二标段厂房3建设。
(责任单位:沙洲坝镇、征收办、林业局、工投公司)

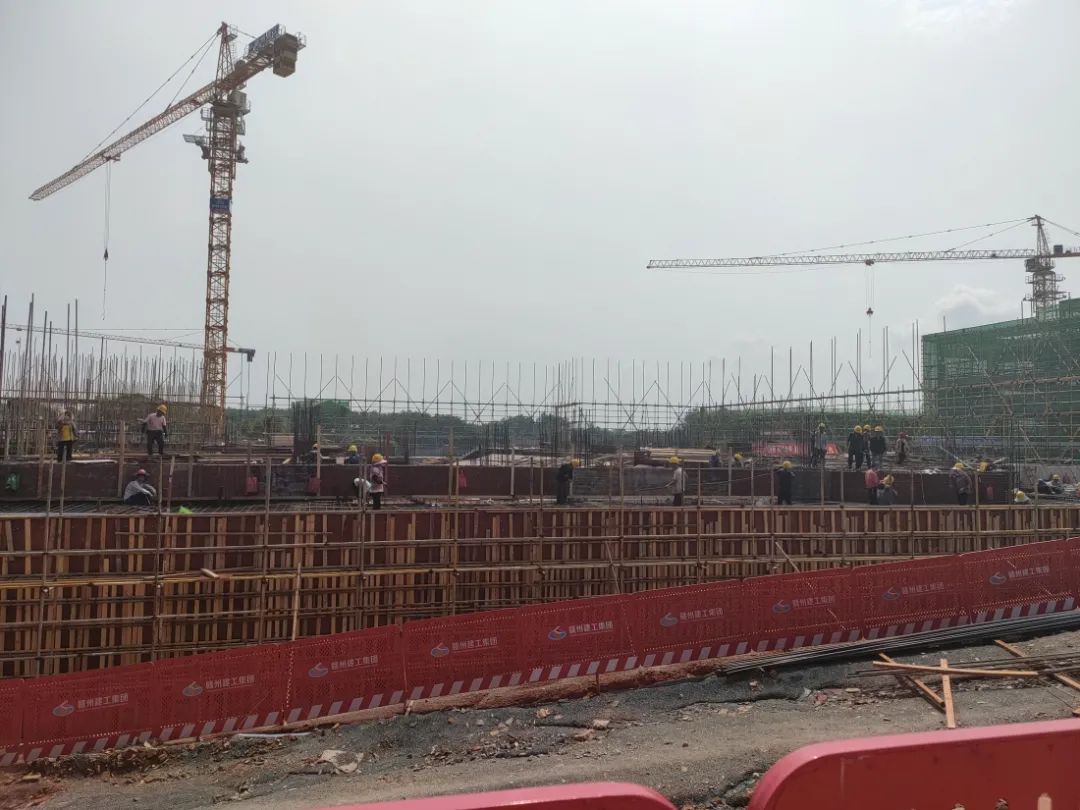

瑞金干部学院
01
项目进展
公建部分:1#教学楼主体结构封顶,砌筑完成65%。2#教学楼桩基检测完成,基础施工已完成;体育馆检测完成;食堂桩基检测完成、基础浇筑施工完成50%。大礼堂地下室主体施工完成约70%。行政楼地下室结构主体施工 已完成,二层主体结构完成50%。学术交流中心基础施工完成30%。图书馆主体施工完成65%。
宿舍楼部分:1#宿舍楼地下室主体完成65%;2#、3#、6#、7#、9#宿舍楼结构主体施工完成约45%;4#、5#宿舍基础桩基检测完成,正基础施工。

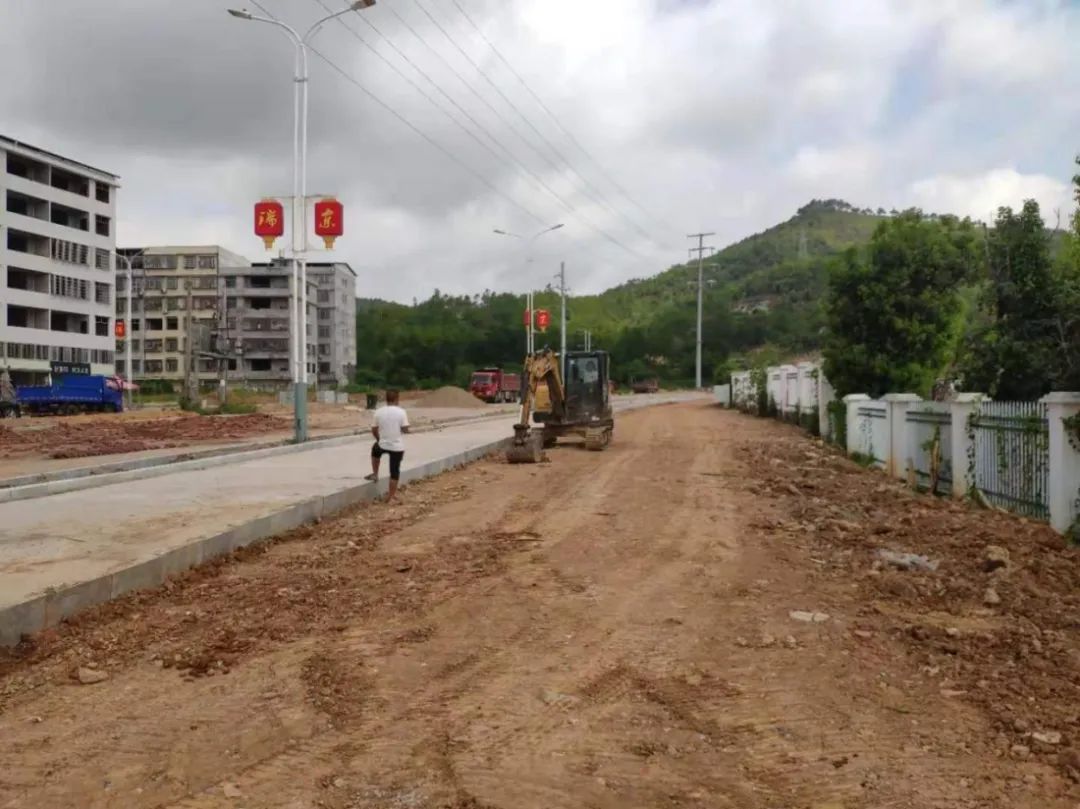

金都大道西延及挂线道路改造工程
01
项目进展
排水排污管道安装完成60%,非机动车道碎石垫层完成50%,水稳层完成50%,砼路面完成50%,人行道路基整平压实完成50%。
02
存在问题
电信通讯管线、自来水管道未迁移,影响项目施工。(责任单位:征收办、电信公司、润泉供水公司)

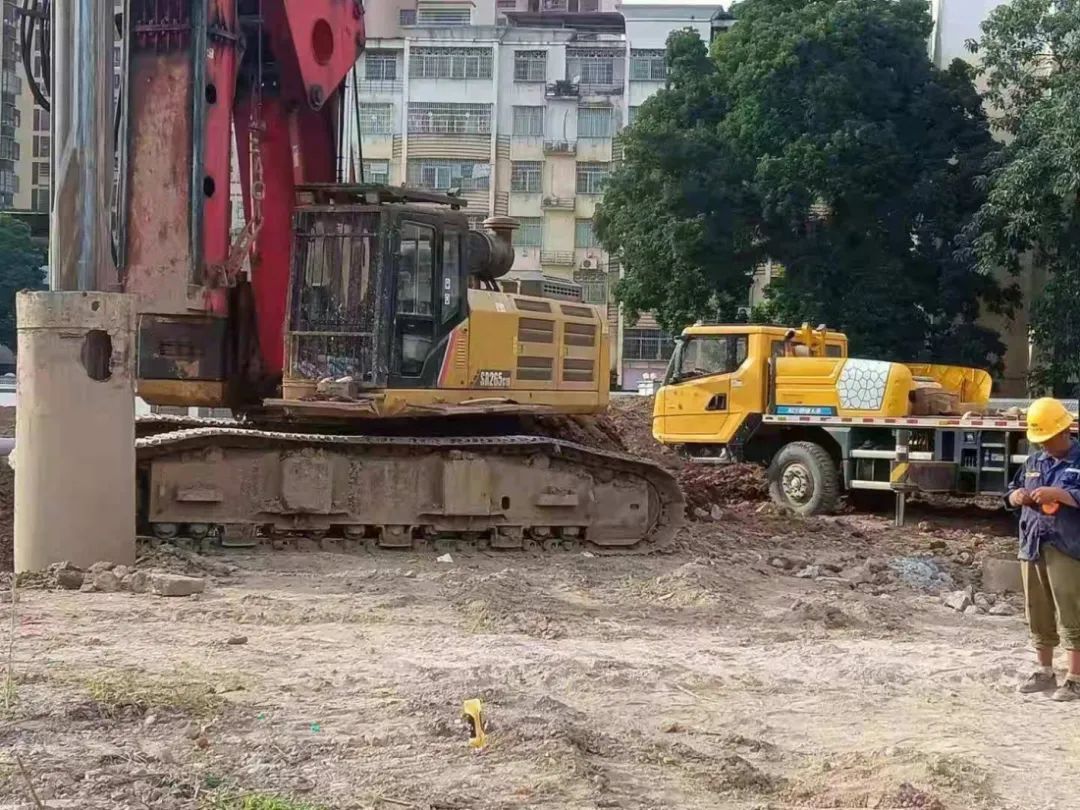

第四中学改扩建
01
项目进展
正在进行桩基施工。工程桩已完成298根,剩余4根检测桩和46根教师宿舍工程桩未完成。
02
存在问题
项目用地红线与滨江现代城小区红线有重叠,导致该处位置无法进行桩基施工。(责任单位:教科体局、自然资源局、城投集团公司)
