备受市民关注的
8个重点项目进展如何?
来,让我们把目光聚焦到这里~
目前,荣誉国际酒店正在进行内部装修,同时,消防、水电、暖通等工程也在进行当中。
截至2019年8月初,工程项目已完成投资3.225亿元,完成工程建设总量(含二次装修工程在内)的84.87%。

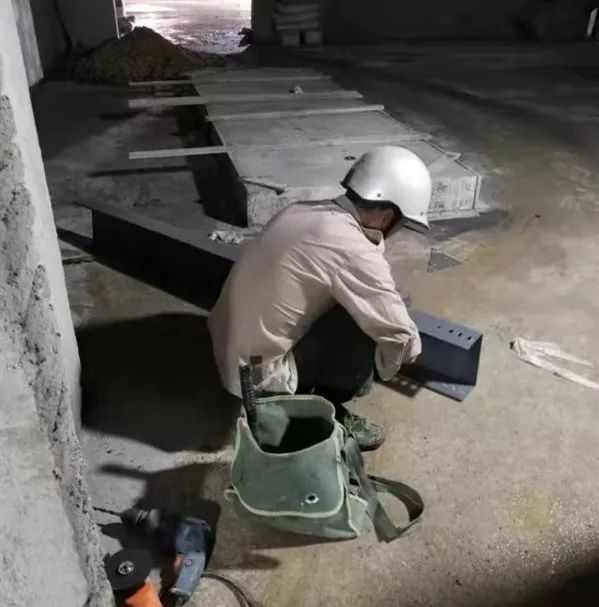

▲水电工正在做桥架
会议中心、服务中心、检票口大门、红军餐厅、修理间、道具房、停车场等项目正在施工。剧本已获省文旅厅批准。

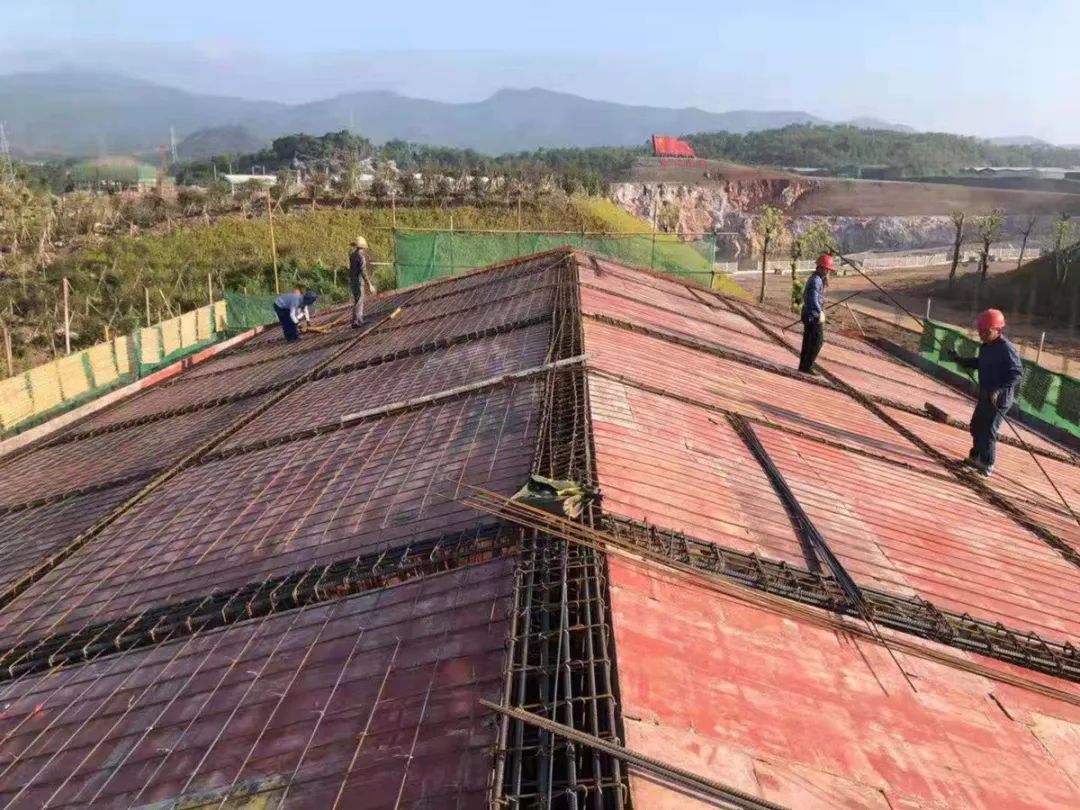

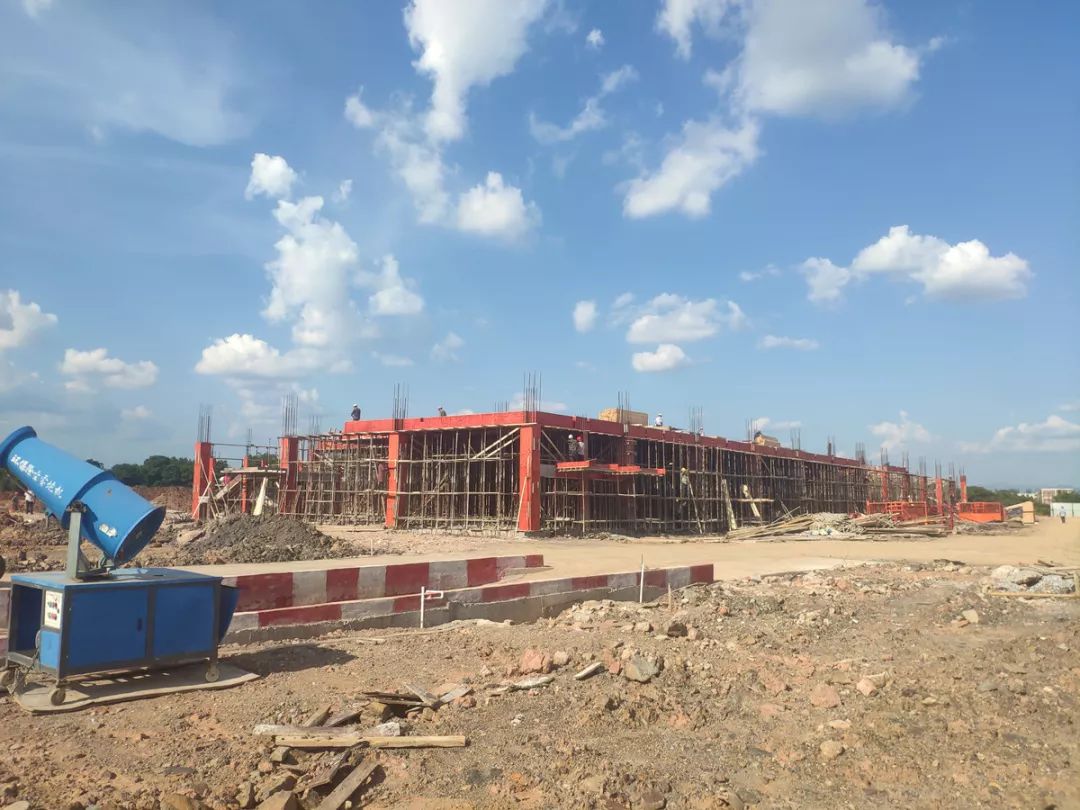

▲会议中心屋顶层模板安装
目前,主体墙面粉刷、门窗安装、水电安装、卫生间铺贴、灯具、洁具安装等装饰装修工程接近收尾;田径场塑胶跑道已完成沥青混凝土浇捣,塑胶面层已开始进场施工;已完成足球场草皮种植,场外市政道路运动场等基础施工已完成;混凝土浇捣已经完成,一层、二层休息平台及东、北入口大台阶集散广场正在铺贴花岗岩;智能化弱电系统、LED大屏设备、网络电话系统已安装完成,下一步将进行监控设备、网络设备、升旗设备系统安装;看台座椅已安装完成工程量的50%以上;园林景观工程正在有序推进。钢结构及屋面层专业工程正在进行收尾工作。

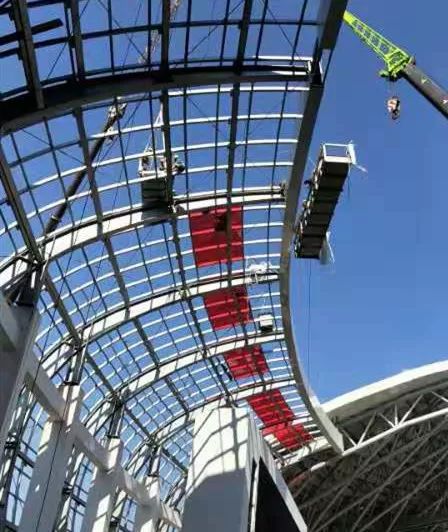

▲南北看台正在安装玻璃幕墙

该项目总建筑面积83991.26㎡,规划建设1栋9层的研发中心(建筑面积:13574.12㎡),1栋宿舍(建筑面积:4796.68㎡),6栋厂房(建筑面积:62727.9㎡),1栋食堂(建筑面积:675㎡)。由双德集团和市工业投资集团共同出资成立合资公司投资厂房建设,智佳科技公司在10月份3#、5#厂房交付后3个月内安装设备并投产。建成投产后三年内预计能实现产值17亿元以上,实现纳税4600万元以上,预计用工需求为300人左右。目前已开始5#、3#、1#楼施工。
▲5#2层楼面安装模板、绑扎钢筋
沙洲坝示范镇共有34个项目,涵盖道路、酒店、乡村旅游、景区、红色文创等方方面面。最终把沙洲坝镇打造成为以红色旅游、红色文化培训、红色文创及休闲观光农业为主的示范中心镇。目前,各项工作正在有序的开展。

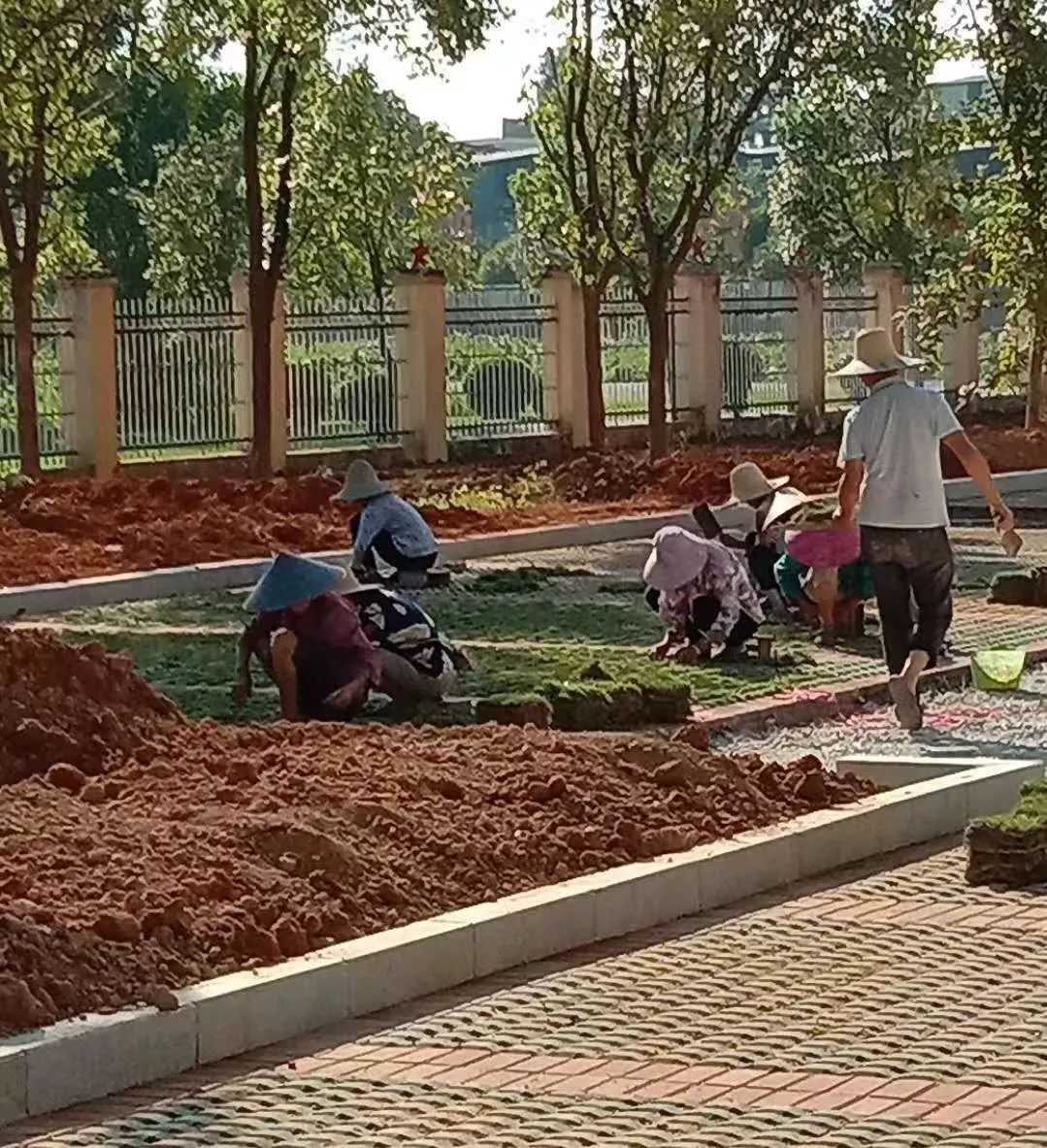

▲思源广场做绿化地形,停车位植草砖植草

▲沙西路正在破除旧水泥路面
目前,已完成六大场馆及影剧院主体结构工程、各场馆的墙体抹灰、外墙保温、消防、水电、暖通等工程施工,完成了广场雨污管道系统、基础垫层、看台主体结构施工。正在开展各场馆幕墙、屋面网架等专业工程安装和广场铺装及道路、看台粉刷、景观小品施工。截止目前已完成投资额约3.25亿元。六大场馆和剧院精装修及布展项目二次招标工作已确定招标代理,下一步可开展招标方案编制工作。

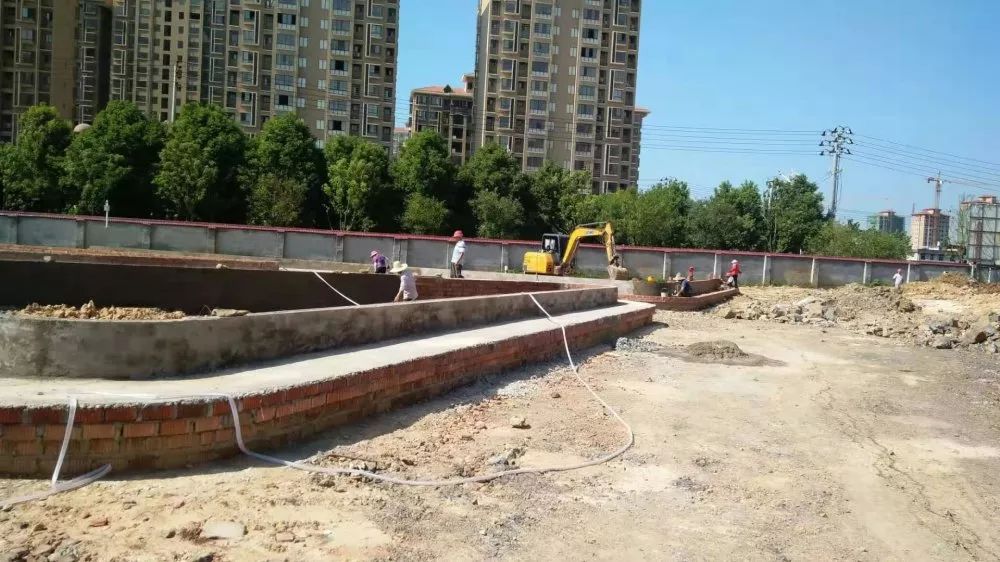

▲市政广场旱喷池土建施工完成,正在进行给排水管道埋设
▲电梯设备进场

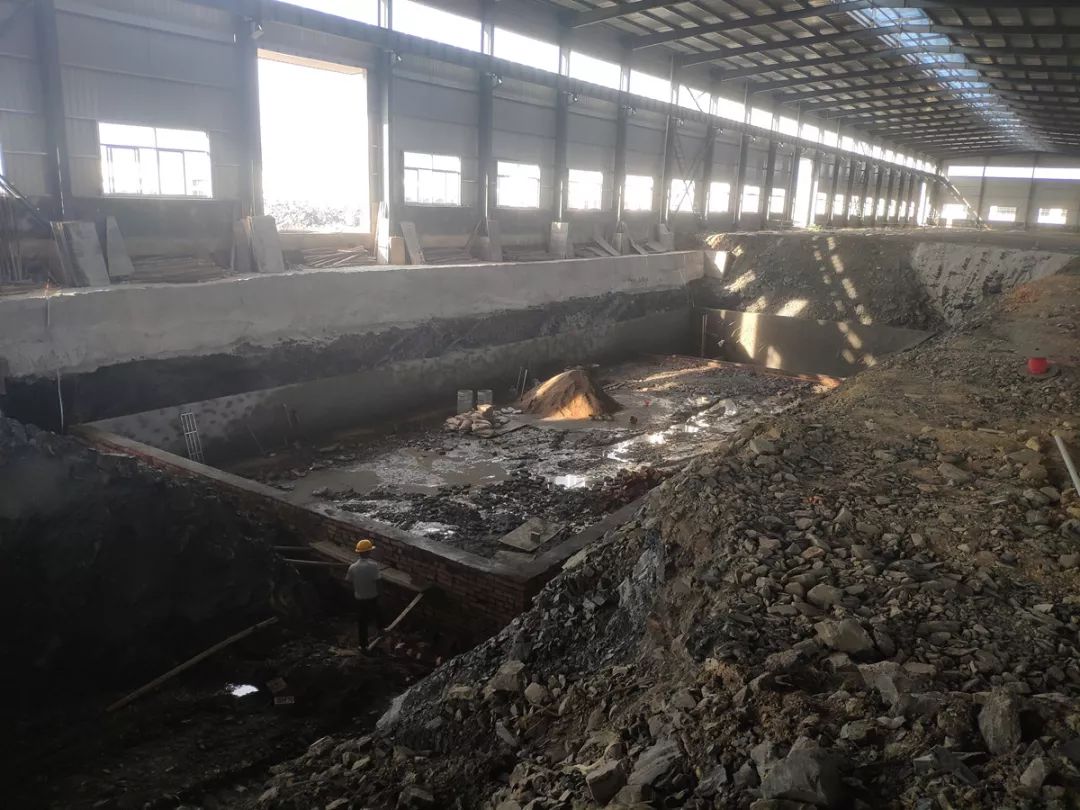

1#车间钟罩炉设备基础基坑继续做外砖模板。

项目围墙修建,厂房基础开始试桩。
